报告概述

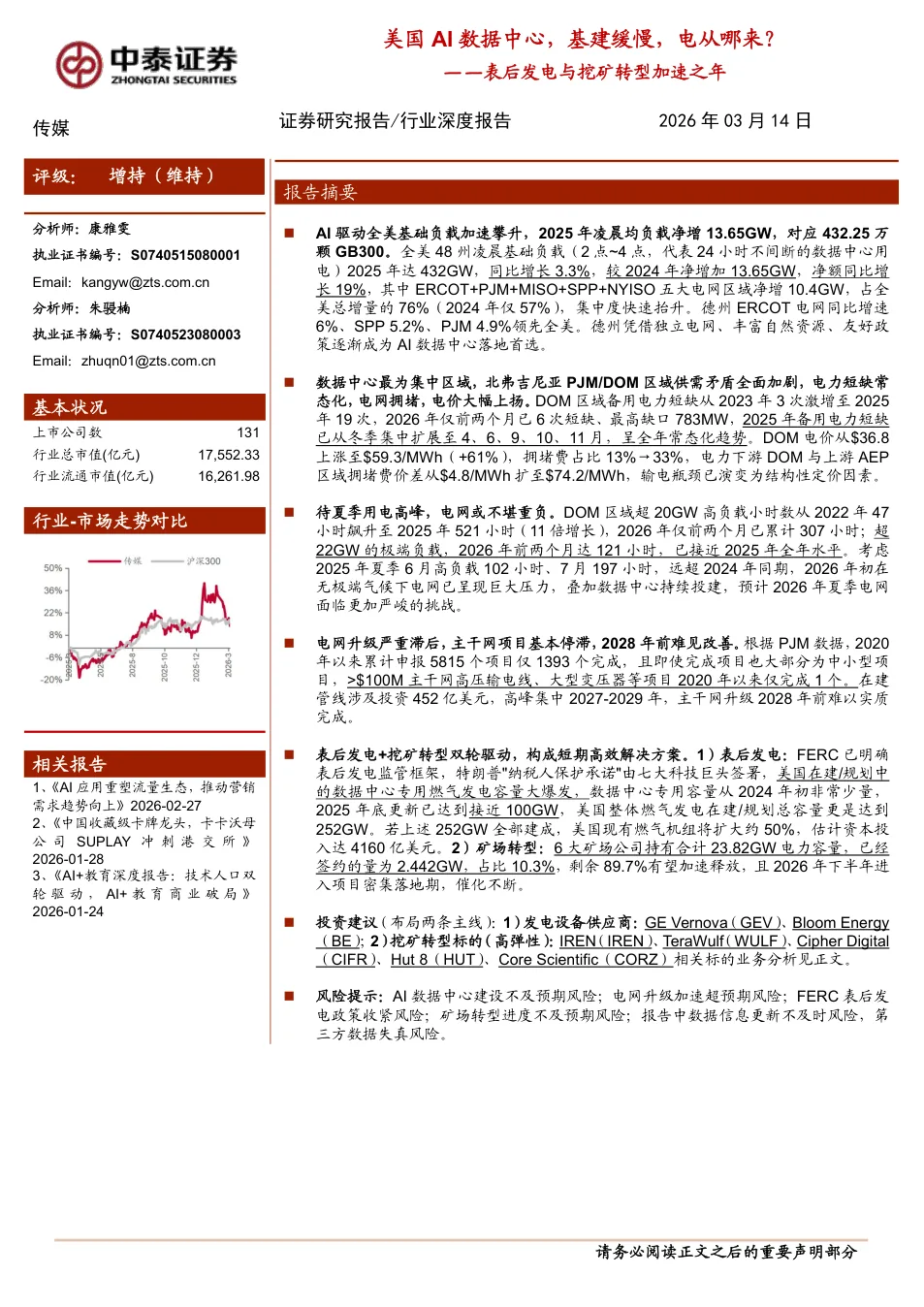

本报告深入分析美国AI数据中心爆发式增长对电力基础设施带来的严峻挑战。报告以凌晨基础负载、年均负载和峰值负载三维度监测全美48州电力趋势,重点剖析PJM区域特别是北弗吉尼亚DOM区域的供需矛盾,通过备用电力短缺频次、电价构成拆解、电网升级项目完成率等指标揭示输电瓶颈的结构性成因。报告核心围绕“远水难解近渴”的电网升级滞后现状,评估表后发电(BTMG)与矿场转型HPC两大短期解决方案的可行性与爆发节奏,并梳理相关产业链投资机会,为投资者理解AI时代的能源瓶颈与转型路径提供框架。
报告的核心结论
AI数据中心驱动全美电网基础负载加速攀升,增量高度集中于核心区域。
全美凌晨基础负载2025年达432GW,同比净增13.65GW,增量较2024年提升19%。五大核心电网区域(ERCOT、PJM等)贡献全美增量的76%,其中德州ERCOT、SPP、PJM增速领先,反映AI数据中心建设正高度集中于少数电网资源丰富或政策友好的区域。
电网升级严重滞后,主干网项目基本停滞,2028年前难见实质改善。
PJM电网2020年以来累计申报5815个项目,仅1393个完成,完成率逐年下滑,且完工项目多为中小型工程,超过1亿美元的主干网高压输电项目仅完成1个。在建管线投资高峰集中在2027-2029年,考虑大型项目平均耗时42-60个月及当前低于10%的完成率,主干网升级在2028年前难以有效缓解输电瓶颈。
表后发电政策框架逐步清晰,2026年起进入项目密集落地爆发期。
FERC于2025年12月发布PJM区域四种新输电服务选项,明确了表后发电监管框架;2026年2月特朗普宣布“纳税人保护承诺”并由七大科技巨头签署,联邦层面给予最高级别认可。美国在建/规划数据中心专用燃气发电容量已接近100GW,2026年计划投产17.92GW,较前数年呈数量级跃升。
矿场转型HPC是现成电网电的最优解,剩余可签约容量释放空间巨大。
六大矿场转型公司合计持有23.82GW电力容量,截至报告仅签约2.442GW(10.3%),剩余89.7%容量有望加速释放。矿场拥有现成土地、基础设施及大额并网批文,无需等待电网扩容;转型HPC后每MW年收入可达数百万美元,远超挖矿,且多签署5-15年长期协议锁定现金流。2026年下半年项目将密集落地。
报告回答的关键问题
美国AI数据中心为什么面临电力短缺?
主要原因是AI数据中心建设爆发式增长导致用电需求激增,而电网升级严重滞后。全美凌晨基础负载2025年净增13.65GW,集中度持续攀升,但PJM电网主干网项目基本停滞,超过1亿美元的大型输电项目2020年以来仅完成1个。输电瓶颈导致北弗吉尼亚等核心区域备用电力短缺频次从2023年3次激增至2025年19次,短缺呈全年常态化,电网不堪重负。
表后发电如何解决数据中心用电问题?
表后发电是指数据中心在用户侧自建发电设备(如燃气轮机、燃料电池),不经过公共电网直供自身负荷。FERC已明确监管框架,特朗普的“纳税人保护承诺”要求科技巨头自行提供电力。截至2025年底,美国在建/规划数据中心专用燃气发电容量已达约100GW,2026年计划投产约18GW,可实现快速供电且缓解电网拥堵。
挖矿公司转型HPC有哪些独特优势?
挖矿公司拥有现成的土地、基础设施和大额电力容量批文,可立即为AI数据中心供电,无需等待5-10年电网升级。其电力资产与AI数据中心选址高度重合(如德州)。六大公司合计持有23.82GW容量,仅签约10.3%,剩余容量释放空间巨大。转型HPC后每MW年收入可达160万美元以上,远高于挖矿,且长期合同锁定稳定现金流。
哪些电网区域受AI数据中心影响最大?
德州ERCOT、PJM、SPP、MISO和NYISO五大区域最为核心,2025年贡献全美凌晨基础负载增量的76%。其中ERCOT(6%)、SPP(5.2%)、PJM(4.9%)增速领先。北弗吉尼亚DOM区域作为传统数据中心聚集地,供需矛盾最突出,备用短缺已从冬季扩展至全年,电价飙升61%,拥堵费成为核心推手。
报告中的代表性数据
全美凌晨基础负载及增量
2025年,凌晨2-4点平均负载,代表数据中心24小时不间断用电需求,2025年同比增长3.3%,净增量较2024年提升19%。
PJM DOM区域备用电力短缺次数
2025年,北弗吉尼亚核心数据中心区域备用电力短缺从2023年3次、2024年9次激增至2025年19次,短缺时间分布从冬季扩展至全年,平均短缺量从2024年131MW升至312MW。
在建/规划数据中心专用燃气发电容量
截至2025年底,据Global Energy Monitor追踪,美国数据中心专用燃气发电容量从2024年初极少量跃升至约100GW,整体燃气发电在建/规划总容量达252GW,若全部建成需资本投入约4160亿美元。
以上数据根据报告摘要整理,具体统计口径和数值请以完整报告原文为准。
完整报告包含什么
- 全美48州及五大核心电网区域(ERCOT、PJM、MISO、SPP、NYISO)2021-2025年凌晨基础负载、年均负载、年均峰值负载的详细统计与趋势图表,展示数据中心用电需求的结构性变化。
- PJM电网DOM区域备用电力短缺的逐次明细(2023-2026年),包括短缺时间、实际备用、备用要求和短缺量,完整呈现短缺频次与严重程度加速恶化的过程。
- 北弗吉尼亚DOM区域电价构成拆解,包括LMP、能量价格、拥堵费的月度数据对比,以及DOM与AEP区域拥堵费价差的演变,证明输电瓶颈作为电价核心推手。
- PJM电网升级项目申报与完成情况的完整数据库(2020-2026年),按投资规模分层分析完成率、平均耗时,以及在建项目管线的投资规模与预计竣工年度分布。
- FERC表后发电政策演进细节,包括Order No.2023、Show Cause令、PJM区域四种新输电服务选项的适用场景与特点,以及“纳税人保护承诺”的签署背景。
- 美国数据中心天然气发电项目在建情况统计(77个项目,95.3GW),按州分布、装机容量及平均装机,以及年度投产计划(2023-2028年),展示表后发电爆发节奏。
- 主要燃气轮机和燃料电池供应商(GE Vernova、西门子能源、Bloom Energy)的财务数据、订单情况和关键合同分析,包括GEV与Crusoe Energy的1GW航改燃机订单等。
- 六大挖矿转型公司(Core Scientific、IREN、Cipher Digital、TeraWulf、Hut 8、Riot Platform)的电力容量、已签约合同明细(客户、兆瓦数、金额、年限、每兆瓦年收入),以及剩余可签约容量测算。
- 投资建议两条主线的详细标的分析,包括发电设备供应商(GE Vernova、Bloom Energy)和高弹性挖矿转型标的(IREN、TeraWulf、Cipher Digital等),附相关风险提示。
- 完整的风险提示章节,涵盖AI数据中心建设不及预期、电网升级加速、政策收紧、矿场转型进度以及数据更新及时性等五大风险。
