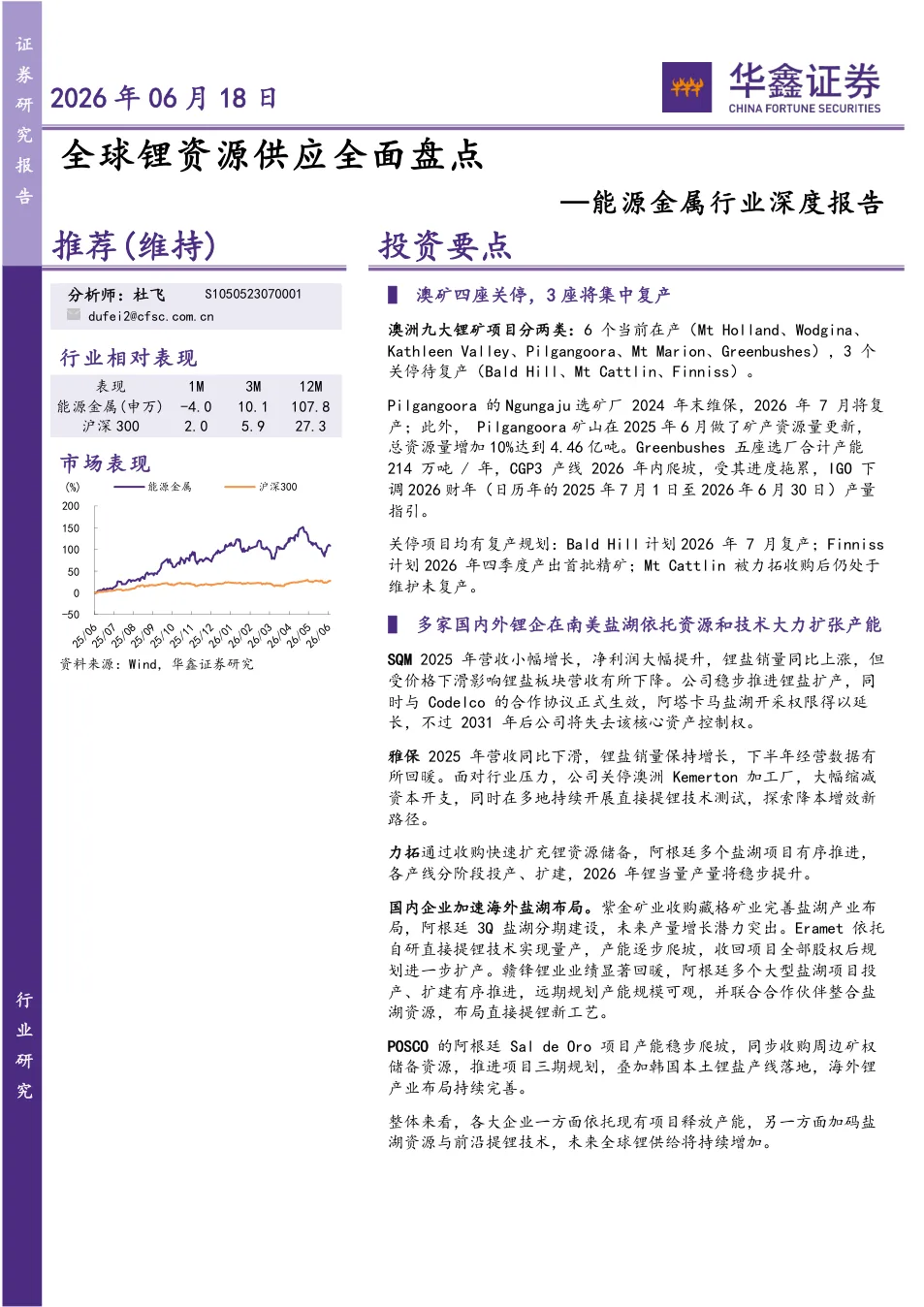

报告概述

本报告全面梳理了全球锂资源供应格局,覆盖澳洲、南美、非洲及中国主要锂矿和盐湖项目。报告详细分析了各矿企的产能动态、复产计划、扩产进度及成本情况,并基于供应端数据和下游需求(特别是储能领域)预测了2026-2028年全球锂供需平衡。报告还提供了行业投资策略和重点个股推荐,旨在帮助投资者把握锂行业的供需变化趋势。

报告的核心结论

全球锂供应增速放缓,储能需求驱动供需转向短缺

报告预测2026-2028年全球锂供应增速从28.57%下降至12.33%,而储能电池锂需求量2026年预计达65万吨LCE,同比增长53.49%。供需平衡从2026年过剩5.1万吨转为2028年短缺11.99万吨,锂价中枢有望上行。

澳洲锂矿项目集中复产,但产量增量有限

澳洲Bald Hill、Finniss、Ngungaju三个关停项目计划于2026年下半年恢复生产,但Greenbushes因CGP3爬坡延迟下调产量指引,整体澳洲锂精矿产量增速低于市场预期。

南美盐湖和国内盐湖产能持续扩张

SQM、雅保、力拓等企业在南美盐湖推进扩产,直接提锂技术逐步工业化。国内盐湖股份、藏格矿业、西藏矿业等项目纷纷投产,国内盐湖产能预计从2025年14.7万吨增至2028年25.6万吨LCE。

锂行业维持推荐评级,关注资源自给率高的企业

报告认为锂供需将趋紧,锂价中枢上行利好上游资源企业。重点推荐中矿资源、藏格矿业、盛新锂能、国城矿业、赣锋锂业、盐湖股份等,同时建议关注永兴材料、天华新能等云母提锂企业。

报告回答的关键问题

全球锂资源供应现状如何?

全球锂资源供应主要来自澳洲锂矿、南美盐湖及非洲新兴项目。2025年全球锂供应约156.12万吨LCE,澳洲在产6座矿山,南美盐湖企业如SQM、雅保等持续扩产,非洲津巴布韦、马里项目相继投产。国内锂云母和盐湖提锂产能快速释放,预计2026年全球供应达200.72万吨LCE。

储能需求对锂市场有什么影响?

储能是锂需求增长的最大驱动力。报告预测2026年储能电池锂需求达65万吨LCE,同比增长53.49%,占总需求比例从2024年的21%升至2028年的44%。储能的高速增长将带动锂总需求在2028年达到286.88万吨LCE,使全球锂供需从过剩转为短缺。

哪些锂矿项目即将复产?

澳洲三个关停项目计划2026年下半年复产:Bald Hill(MRL)计划2026年7月恢复锂精矿生产;Finniss(Core)计划2026年四季度产出首批精矿;Pilgangoora的Ngungaju选矿厂于2026年7月重启。这些项目复产将增加短期供应,但总增量有限。

国内盐湖提锂产能扩张情况如何?

国内盐湖提锂产能快速扩张。盐湖股份通过新建4万吨项目和收购五矿盐湖,总产能达9.8万吨/年;藏格矿业麻米错盐湖一期5万吨预计2026年三季度投产;西藏矿业扎布耶二期已投产;西藏城投结则茶卡和龙木错项目积极推进。预计国内盐湖产能从2025年14.7万吨增至2028年25.6万吨LCE。

报告中的代表性数据

126.46万吨LCE

全球锂资源总供应

2024年,2024年全球锂资源实际总供应量,包含澳洲、南美、非洲及国内所有锂矿和盐湖项目,为后续预测的基准数据。

-11.99万吨LCE

全球锂供需平衡预测

2028年,报告预测2028年全球碳酸锂供给274.89万吨,需求286.88万吨,供需缺口为11.99万吨,标志着全球锂市场从紧平衡转为短缺。

以上数据根据报告摘要整理,具体统计口径和数值请以完整报告原文为准。

完整报告包含什么

  • 澳洲九大锂矿项目的详细产量、成本及动态更新,包括在产矿山(Mt Holland、Wodgina等)和关停待复产项目(Bald Hill、Mt Cattlin、Finniss)的具体复产时间表与资源量变化。
  • 南美盐湖企业(SQM、雅保、力拓、赣锋锂业、POSCO等)的产能扩张计划、资本支出、直接提锂技术进展及合资协议细节。
  • 海外新兴硬岩锂矿项目(加拿大Tanco、NAL、巴西Grota do Cirilo、非洲Bikita、Goulamina等)的产能规划、资源储量及投产进度。
  • 国内锂矿(锂云母、锂辉石)和盐湖提锂项目的完整分析,涵盖永兴材料、江特电机、宁德时代、盐湖股份、藏格矿业、西藏矿业等企业的项目进展与产能目标。
  • 2024-2028年全球锂资源分项目产量预测表(含澳洲、美洲、非洲、国内锂矿及盐湖),以及分季度澳洲锂矿产量和成本数据对比。
  • 全球锂资源需求预测模型,按动力电池、储能电池、小型电池和工业用途分解,并包含供需平衡表。
  • 行业评级及投资策略的详细阐述,包括推荐个股(中矿资源、藏格矿业、盛新锂能、国城矿业、赣锋锂业、盐湖股份)的盈利预测与估值。
  • 风险提示部分,涵盖电动化需求不及预期、海外投产进度超预期、储能需求波动、新技术替代等七大风险因素。
